ジョイント断熱動画

ジョイント断熱®【J断熱®】

高断熱化を省施工で実現する
縦継ぎ可能な断熱パネル

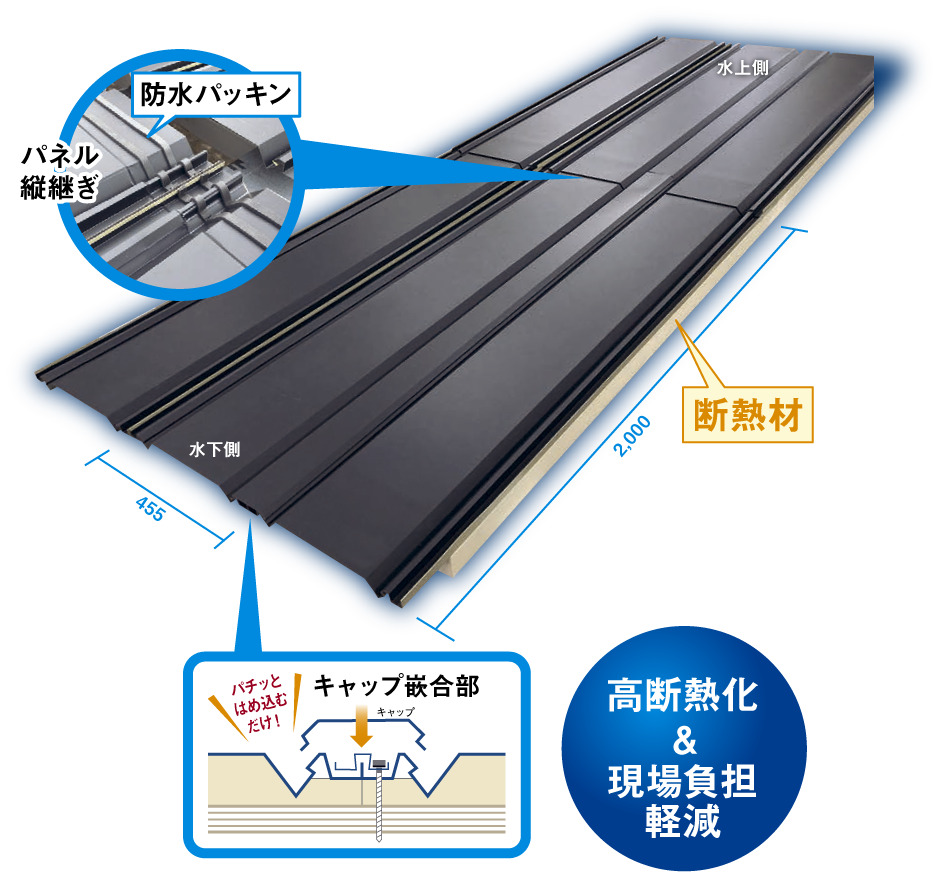

製品写真

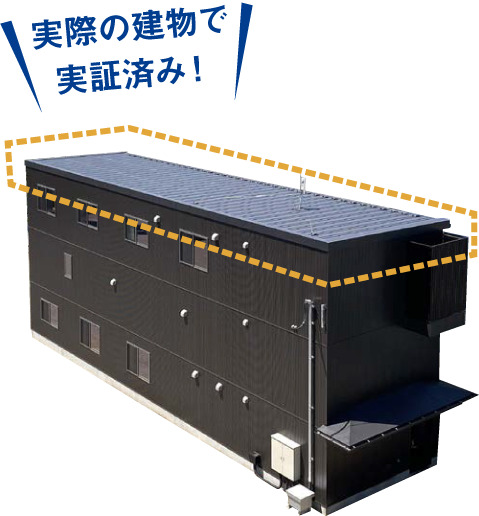

実際の建物で実証済み

建設地/千葉県千葉市(弊社千葉製造所敷地内)

構造等/鉄骨造(軽量システム鉄骨フレームキット)、3階建

建築面積:88.08㎡、延床面積:260.85㎡

屋 根/面積:97.0㎡、水勾配:0.5寸、屋根パネル129枚

J断熱のメリット

高断熱

高性能断熱材と金属仕上材を一体化
通気層不要の外張断熱仕様

省施工

屋根材と断熱材の一括施工
一人で持ち運び可能な軽量定尺設計

高耐久

高耐久塗装鋼板「極み-フッ素®」「極み-MEGA®(ガルフレックス®仕様)」を採用
最小勾配0.5寸対応の高防水仕様

断熱性能

小屋裏温度を測定し断熱性能を確認

【夏季】

最高温度は34.9℃、
変化量は、8.5℃と小さく滑らかに推移し安定した温度を維持

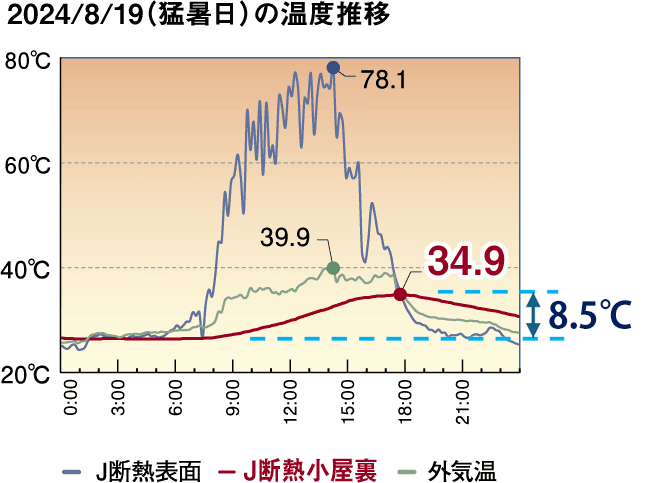

2024/8/19(猛暑日)の温度推移

【冬季】

最低温度は14.9℃、
変化量は、5.3℃と小さくヒートショック防止に有効

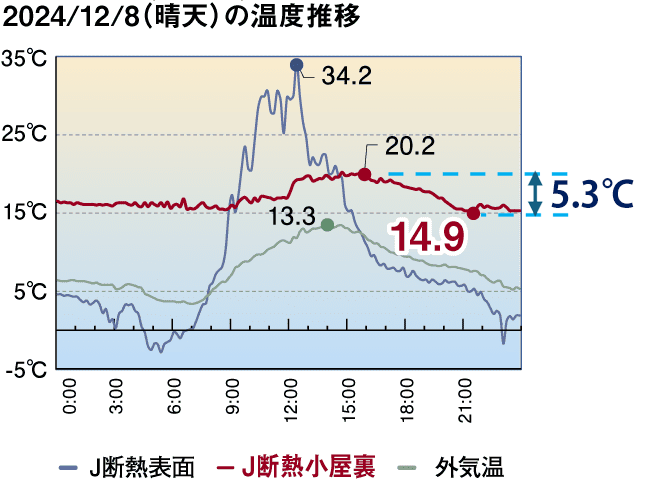

2024/12/8(晴天)の温度推移

試験施工による省施工性試算

同断熱性能の立平葺き屋根外断熱仕様と比較して

全体工程は、7.5日の工期短縮(10日→2.5日)

工数は約1/4に低減(19人工→5人工)

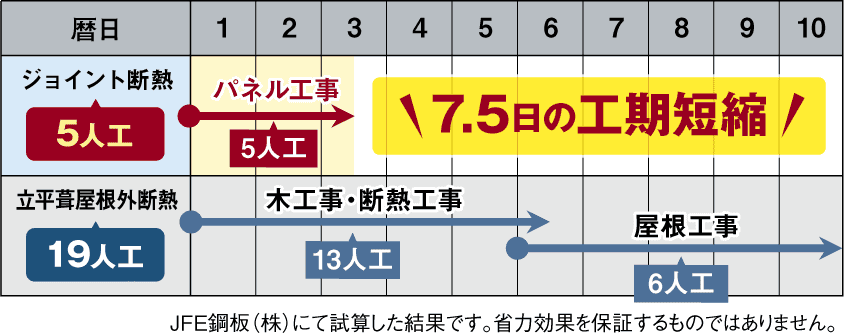

工期短縮比較表

ジョイント断熱®製品仕様

パネル厚さ 厚さ55mm 厚さ110mm 厚さ150mm
製品寸法 幅455㎜×長さ2,145㎜※1
働き寸法 幅455㎜×長さ2,000㎜※1
単位重量 8.8kg/㎡
(7.9kg/枚)
11.2kg/㎡
(10.2kg/枚)
12.0kg/㎡
(10.8kg/枚)
本体表板/キャップ 極み-フッ素®/極み-MEGA®(ガルフレックス®仕様)0.4㎜
本体裏面 芯材あらわし
断熱材 高性能断熱材 イソシアヌレートフォーム 熱伝導率0.024(W/(m・K))※1
適用屋根形状 片流れ、切妻、段違い(差掛)
最小勾配 0.5寸勾配(5/100)

※1 変更となる可能性がございます。
